يجب أن يتبع تخزين بطاريات الليثيوم تعليمات حزمة البطارية أو المنتج المجمع المحدد، لا نسبة شحن عامة أو درجة حرارة مستودع مأخوذة من تطبيق آخر. لطلبية إنارة شوارع شمسية تنتظر التركيب، حدد المواد المخزنة والمسؤول عنها وظروف التخزين المسموح بها وموعد المراجعة التالية والأدلة المطلوبة قبل إرسالها إلى الموقع.
يتناول هذا الدليل مخزون المشروع غير المفتوح ومجموعات قطع الغيار المعتمدة قبل الاستخدام. وهو ليس تصميمًا لمنشأة تخزين طاقة أو دليلًا لنقل المواد الخطرة أو إجراءً لإصلاح البطاريات التالفة أو شحنها أو مناولتها. تحتاج ترتيبات المستودع وخطط الطوارئ إلى تقييم محلي مختص يراعي الكميات والتغليف والمتطلبات السارية.

1. حدد المادة المخزنة فعليًا
قد تشمل طلبية الإنارة الشمسية وحدات إنارة كاملة أو حزم بطاريات منفصلة معتمدة أو مجموعات صيانة. ولا تتبادل هذه الحالات شروط التخزين. سجل الطراز وتكوين البطارية والرقم التسلسلي أو مرجع الدفعة وتعليمات التغليف. لا تحدد عبارة ليثيوم أيون أو LiFePO4 وحدها مدة التخزين المسموحة أو طريقة الشحن أو وضع الحماية.
لا تفترض أن فتح هيكل المنتج المتكامل وإزالة البطارية يحسن التخزين؛ فقد يغير حماية الموصلات وموانع التسرب وترتيبات المناولة المعتمدة. وبالنسبة للحزمة المنفصلة، لا تفترض انطباق تعليمات وحدة الإنارة الكاملة. اطلب التعليمات وإصدارها المطابقين للمجموعة المشحونة قبل الالتزام بتخزين طويل.
| المخزون المستلم | ما يسجل قبل القبول | سؤال يحتاج إلى حسم |
|---|---|---|
| وحدة إنارة شمسية كاملة | طراز المنتج وخيار البطارية وحالة التشغيل عند التغليف | هل يجب إبقاؤها في وضع النقل أو التخزين المعتمد؟ |
| حزمة بطارية منفصلة معتمدة | معرف الحزمة وحماية الموصلات ومرجع التغليف | ما تعليمات المناولة والصيانة التي تنطبق على هذه الحزمة؟ |
| مجموعة بديلة لأعمال الصيانة | تكوين المنتج المتوافق وبيانات تعريفه | هل هي معتمدة للوحدات المركبة، لا مجرد مطابقة لها في الجهد؟ |
لتخطيط مناولة المخزون، قارن ترتيبات منتجات All-in-One بتكوين مجموعات إنارة All-in-Two عند تنظيم المناولة وقطع الغيار. تأكد من موقع البطارية الفعلي وترتيبات صيانة الطراز المختار؛ فاسم عائلة المنتجات لا يغني عن التعليمات الخاصة بالتكوين.
2. وثق حدود تخزين بطاريات الليثيوم كتابيًا
ينبغي أن تميز إجابة المورد ظروف التخزين عن حدود الشحن والتفريغ. اطلب البيئة المسموحة وأقصى مدة دون تدخل والفحوص اللازمة وطريقة تقييم حالة الشحن المعتمدة وإجراء إدخال المخزون إلى الخدمة. اسأل عن التعليمات السارية إذا تأجل التركيب. لا يعني نطاق التشغيل الخارجي الطبيعي الموافقة تلقائيًا على مستودع ساخن أو حاوية نقل مغلقة.
لا تحدد نسبة عامة لمجرد ورودها في مقال. تتناول إرشادات Huawei لتخزين البطاريات حالة الشحن والبيئة والفحص ضمن سياق تطبيقها. وهي تبين أهمية الضوابط، لكن أرقامها ليست مواصفات لمجموعة إنارة شوارع Inlux Solar. طبق تعليمات الجهة المصنعة المعنية المكتوبة على المخزون الفعلي.
أدخل الإلكترونيات المتصلة ضمن التقييم. فقد يستهلك نظام إدارة البطارية أو وحدة التحكم طاقة الاستعداد حتى عندما تكون المصابيح مطفأة. يشرح دليل إدارة البطاريات وحمايتها لدينا الحماية وحدود النظام. لا يثبت الإيقاف الوقائي أو وضع السكون إمكانية ترك البطارية دون متابعة إلى أجل غير محدد، كما لا يثبت انطفاء المصباح عزل البطارية كهربائيًا.
يجب إسناد أي شحن صيانة معتمد إلى أفراد مختصين يستخدمون المعدات والإجراء المحددين في مكان مناسب. لا ترتجل باستخدام شاحن عام، ولا تتجاوز BMS، ولا تعتبر جدول جهد على الإنترنت إذنًا لاستعادة حزمة مفرطة التفريغ. إذا لم تتوفر الطريقة أو المعدات المعتمدة، عالج النقص قبل شراء مخزون سيحتاج إليها.

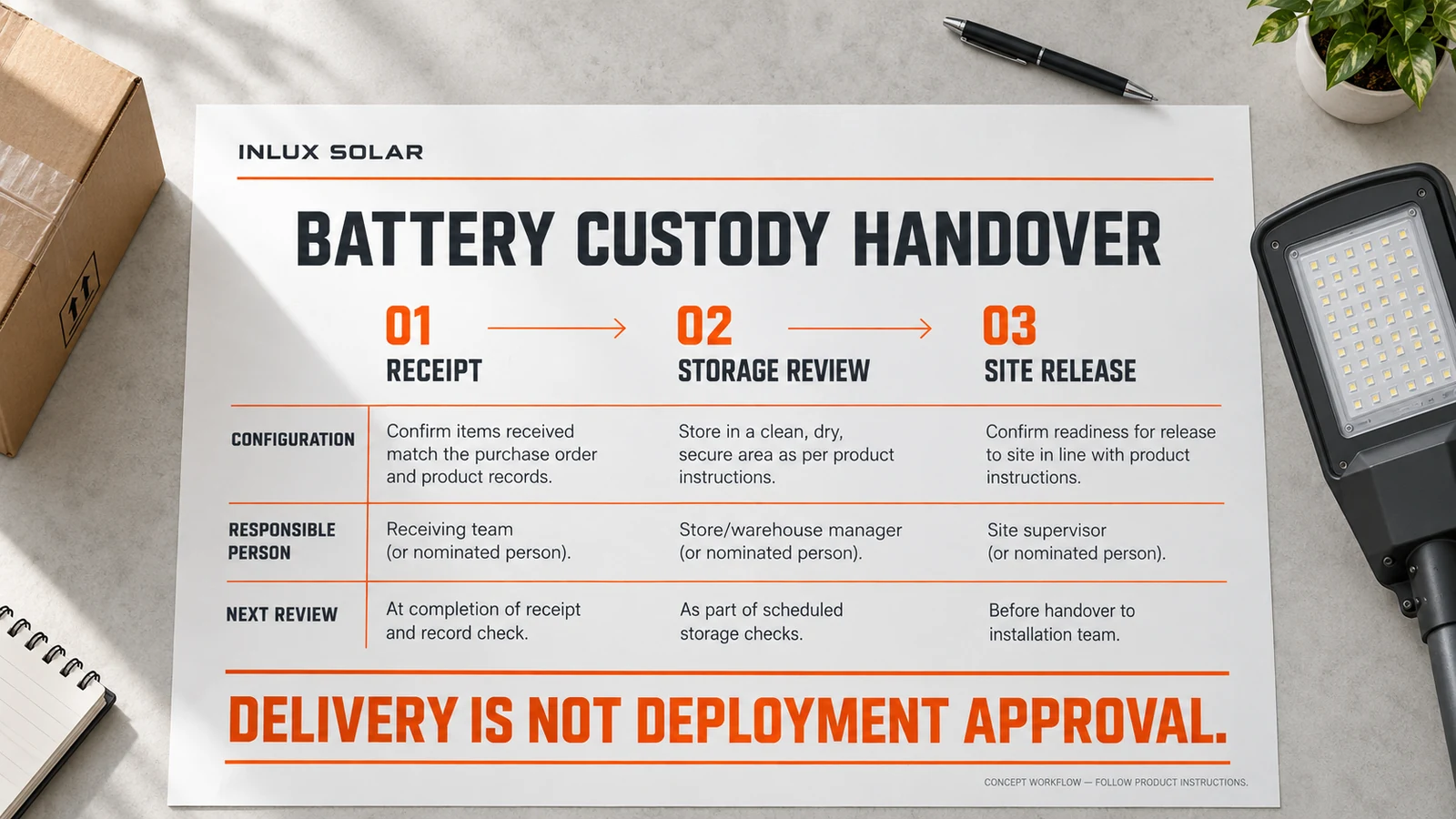

3. احتفظ بسجل عهدة واحد عبر جميع عمليات التسليم
لا تبدأ مدة التخزين من الصفر عند انتقال الشحنة من الميناء إلى الموزع أو من المستودع المركزي إلى مخزن الموقع. سجل تاريخ التصنيع والإرسال والاستلام والصيانة المتاح وحدد الفترات المجهولة. السؤال الشرائي الأهم هو من يتحمل الإجراء التالي، وليس فقط من وقع سند التسليم.
| مرحلة التسليم | أدلة خاصة بهذا المخزون | شرط التصريح بالإرسال |
|---|---|---|
| من المورد إلى فريق الاستلام | التكوين وقائمة التعبئة وإصدار التعليمات وتاريخ التخزين المتاح | فحص الهوية والحالة عند الاستلام وتسجيل الاستثناءات |
| من فريق الاستلام إلى المستودع | الموقع والمسؤول وموعد المراجعة والسجلات البيئية ذات الصلة | مطابقة ترتيبات التخزين للمتطلبات المعتمدة |
| من المستودع إلى جهة التركيب | سجلات الفحص والصيانة المعتمدة والاستثناءات غير المحسومة | شخص مختص محدد يصرح بالنشر وفق تعليمات المنتج |
| من المخزون المتبقي إلى مخزون قطع الغيار | مرجع الوحدات المتوافقة والعمر والسجل وموعد المراجعة التالية | وجود مسؤول وخطة مراجعة مستمرة مستقلين لمخزون الغيار |
افصل قبول التسليم عن التصريح الفني. ينبغي ألا يشهد إيصال كميات موقع ضمنيًا بسلامة البطاريات أو يلغي التحفظات بشأن الأضرار غير المحسومة. كذلك يجب أن توضح بطاقة تم الفحص موضوع الفحص وتاريخه ومن أجراه والتعليمات المستخدمة. استخدم مرجع السلسلة أو الدفعة نفسه في الطلبية وسجل المستودع وتسليم جهة التركيب.
مثلًا، قد يؤدي تأخر مقطع طريق إلى بقاء جزء من الطلبية مخزنًا بعد تشغيل المقطع الأول. حدث خطة مراجعة المخزون المتبقي ومسؤوليته بدل نسخ تاريخ تشغيل المقطع الأول. هذا مثال تخطيطي وليس ادعاءً بشأن مشروع Inlux معين أو تعليمات باعتماد فترة صيانة ثابتة.

4. افصل مراجعة المخزون المعتادة عن الاستجابة للبطارية التالفة
عند الاستلام والمراجعات المجدولة، يتبع الموظفون المدربون إجراء الفحص المعتمد ويسجلون تلف التغليف والتعرض للرطوبة ومشكلات التعريف وانحرافات التخزين المبلغ عنها. لا تفتح حزمًا محكمة ولا توصل مخزونًا مشكوكًا فيه بالطاقة لمجرد استكمال قائمة القبول. التاريخ غير المؤكد يحتاج إلى قرار موثق من الجهة الفنية المسؤولة قبل النشر.
لا تعامل الانتفاخ أو الحرارة غير الطبيعية أو التسرب أو الدخان أو الرائحة غير المعتادة كعيب شكلي عادي. أوقف الاستخدام والشحن وأبعد الأشخاص واتبع إجراء طوارئ الموقع والإرشادات المختصة. عند وجود خطر حريق وشيك اتصل بخدمة الطوارئ المحلية. لا يجيز هذا المقال نقل حزمة ساخنة أو يتصاعد منها الدخان أو ارتجال وسيلة احتواء أو مكافحة حريق.
للسياق العام للسلامة، تحدد إرشادات وكالة EPA الأمريكية لبطاريات الليثيوم أيون الانتفاخ كعلامة تلف وخطر حريق محتمل، وتنصح بعدم وضع البطاريات في النفايات المنزلية أو إعادة التدوير العادية. هذه الإرشادات لا تعد موافقة على مستودع تجاري. رتب تقييم المخزون التالف والتخلص منه عبر الجهات المؤهلة المناسبة ووفق القواعد المحلية السارية.
استخدم حالة واضحة في سجلات المشتريات مثل قيد المراجعة أو استمرار التخزين معتمد أو مصرح بالتركيب. هذه تسميات إدارية وليست نتائج اختبارات كهربائية. سجل صاحب التصريح والتعليمات المؤيدة له. لا تعد المخزون إلى الخدمة لمجرد استبدال التغليف أو اختفاء إنذار من العرض.
5. قارن التسليم الكامل والمرحلي ومخزون الغيار
قد يقابل انخفاض سعر الوحدة ارتفاع في تكاليف التخزين والمراقبة والصيانة المعتمدة والمناولة. قارن الخيارات بالبرنامج الفعلي للأعمال المدنية والتركيب. قد يقلل التسليم المرحلي مدة التخزين، لكن تكاليف النقل الإضافية والجمارك وقيود جدول المورد قد تفوق فائدته. لا يعد أي مسار أرخص أو أكثر أمانًا تلقائيًا دون بيانات المشروع.
| مسار الشراء | فائدة محتملة للتقييم | تكلفة أو مسؤولية يجب توضيحها |
|---|---|---|
| استلام الطلبية كاملة معًا | شحنة مجمعة وتوفر فوري للمخزون | سعة مناسبة وعهدة أطول وصيانة لمراحل التركيب اللاحقة |
| التسليم حسب جاهزية المواقع | مخزون أقل انتظارًا لدى المستلم | شحنات إضافية وتنسيق المهل والمسؤولية قبل كل إرسال |
| مجموعات غيار مخصصة | بدائل محددة للوحدات المعتمدة | ضبط التوافق وتدوير المخزون وخطة تخزين مستمرة منفصلة |
من مراجع الحجم مشروع إنارة الشوارع الشمسية في ماليلشركة Inlux Solar، الذي شمل 3,162 وحدة. يوضح هذا الحجم الموثق أهمية تتبع الدفعات في مشتريات الإنارة العامة؛ لكنه لا يبين كيفية تخزين بطارياتها أو يثبت إجراء مستودع معينًا. استخدم مجموعات التسليم ومواعيد جاهزية مشروعك لتقدير عبء إدارة العهدة.
قبل الترسية، وثق من يدفع تكلفة الصيانة المسموحة ومن يقرر بشأن النشر المؤجل والأدلة المصاحبة للمطالبات. أكد كتابيًا بدء الضمان والتزامات التخزين بدل افتراض بدء الضمان عند التركيب. قبول التسليم والامتثال للتخزين واستحقاق الضمان قرارات مترابطة لكنها منفصلة.
أسئلة شائعة حول تخزين بطاريات الليثيوم لمشتري المشروعات
هل يمكن تخزين بطاريات المشروع في منزل أو مرآب؟
لا تعتبر النصائح المنزلية موافقة على تخزين كميات المشروع. يجب أن يلائم المكان المجموعات والكميات والتغليف والمتطلبات المحلية، مع تقييم مختص وترتيبات طوارئ. الغرفة المتاحة أو المرآب ليست تلقائيًا مساحة تخزين تجارية مناسبة.
هل ينبغي شحن بطاريات الليثيوم بالكامل قبل التخزين؟
استخدم حالة الشحن وطريقة التقييم المحددتين للمنتج نفسه. لا الشحن الكامل ولا نسبة وسطية عامة يمثلان تعليمات عالمية. يجب تنفيذ أي تعديل بمعدات وإجراءات معتمدة، لا بشحن أو تفريغ مرتجل من موظفي المستودع.
هل قاعدة 80/20 شرط لتخزين بطاريات الليثيوم؟
لا. عادة الشحن المتداولة ليست مواصفة تخزين أو تصريحًا لحزمة معينة. تظل مدة التخزين والبيئة والإلكترونيات المتصلة وتعليمات المصنع بحاجة إلى مراجعة. لا تستبدل خطة تخزين المشروع بقاعدة شحن استهلاكية.
كم يمكن إبقاء بطاريات إنارة الشوارع الشمسية في التخزين؟
لا توجد مدة معتمدة واحدة لجميع التكوينات. احصل على المدة المسموحة وفترة الفحص أو الصيانة وإجراء إدخال المجموعة الموردة إلى الخدمة. احتسب الزمن السابق للاستلام متى كان معروفًا، واطلب قرارًا عند عدم وضوح السجل أو الحدود.
هل ينبغي إزالة البطارية من مصباح All-in-One؟
لا، إلا إذا أوجبت تعليمات المنتج ذلك وكان العمل مصرحًا به. فتح وحدة الإنارة قد يؤثر في موانع التسرب والموصلات وظروف المناولة. أكد وضع التخزين المعتمد للمجموعة الكاملة بدل افتراض ضرورة الإزالة أو خلوها من الأثر.
هل يثبت UN 38.3 سلامة ترتيبات المستودع؟
لا: أدلة النقل لها غرض مختلف. تتعلق وثائق UN 38.3 باختبارات النقل ومطابقة نوع البطارية لمعلومات اختبارها. ولا تعتمد مستودعًا أو تحدد قواعد التخزين المحلية أو تحل محل تعليمات تخزين المنتج وصيانته.
خطط لنطاق التسليم والتخزين مع طلبية الإنارة
أرسل عائلة المنتج والكمية والوجهة والمدة المتوقعة بين الاستلام والتركيب وبيئة التخزين المعروفة ومجموعات التسليم المقترحة ضمن طلب عرض سعر الإنارة الشمسية. اطلب تأكيد مسؤوليات التخزين الخاصة بالتكوين إلى جانب نطاق التوريد. أبق الشروط غير المحسومة واضحة قبل الالتزام ببرنامج التسليم، ولا تعوضها بنصائح بطاريات عامة على الإنترنت.
